真石漆在如今室外裝修當中,是備受大家關注的一種涂料,其打造出來的效果和大理石非常相似,在具體施工的時候,選用的真石漆質量不一樣,檔次不同,那么具體報價情況并不一樣,再就是施工所找的隊伍不一樣,那么在花費方面也是不同的。真石漆施工報價單[含價格表]還需要關注下,盡量找到專業的人員來完成。

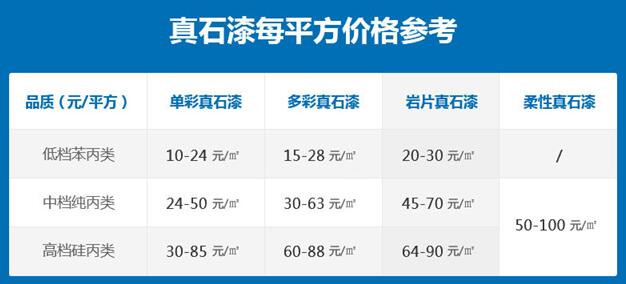

以下是一個真石漆施工報價表,可做參考。
真石漆在施工的時候,具體的工藝主要包括如下幾個方面:
基層處理是真石漆涂裝第一道、基礎性的工序,對整個涂層的質量有決定性的作用。處理前應徹底清除污染物,合格的基層應不掉粉、不起砂、無空鼓、起層、開裂和剝離現象。基層清除干凈,含水率應< 10%,PH<9,新砌墻做了水泥砂漿抹面之后,要求21天以上徹底干透,若是氣溫較低,則相對延長時間?;鶎游招詮姇r,應在刮涂膩子前用封閉底漆進行封閉,以免影響膩子的附著力和強度。如果基層堿性過大,會影響涂料的附著力,還會造成涂層變色、脫落、發花、黃變等質量問題,到時候就必須用封閉底漆進行抗堿和防止返堿。
刮涂耐水膩子前應測量墻面的平整度,一般墻面刮2道膩子即可,為避免膩子收縮過大,出現開裂和脫落,一次刮涂不要過厚,厚度以0.5~1mm為宜。 每道間隔時間不低于5小時(25℃時)。真石漆施工時,必須待膩子層實干后方可進行涂刷施工,一般批刮很后一道膩子后,需要24小時(25℃)方可實干。不要過多地往返刮涂,以免出現卷皮、脫落或?qū)⒛佔又械哪z料擠出,封住表面不易干燥。每道膩子刮涂完畢后對局部適當(25℃,干燥4-6小時)打磨修整,打磨完畢后清除浮灰。
封閉底漆可以增加面漆對基層附著力,增強水泥基層強度,滲透力強,能封閉水泥墻面的毛細孔,起到預防返堿的作用,因此要保障真石漆施工質量,使用封閉底漆非常關鍵。待膩子層充分干燥固化后,滾涂抗堿封閉底漆一遍,要求涂刷均勻,絕不可有漏涂現象。由于封閉底漆是透明的,施工時注意防止漏涂,一旦出現漏涂,就可能導致涂層因泛堿而發花。
真石漆噴涂時,注意出槍和收槍不要在施工墻面上完成;而且噴槍移動的速度要均勻;噴涂時下一槍壓上一槍1/3的幅度。噴涂時應根據裝飾效果的要求,注意控制產品施工粘度、氣壓、噴嘴直徑(4-8mm)、間距(噴槍與墻面垂直距離應保持30-50cm)等應保持一致。為避免大面積混凝土基面因熱脹冷縮而嚴重開裂,設置一定數量的分格縫可將單塊混凝土防水層的面積減小,從而減少其因伸縮和翹曲變形,可以有效地防止涂層裂縫的產生。真石漆要求分兩道施工,待第一道噴涂完畢后,完全干燥再噴涂第二道,間隔時間晴天為4-8小時,氣溫較低時,適當延長間隔時間。
待真石漆完全干透后(一般晴天至少保持3天),方可噴涂罩面漆,施工時保持氣亞、粘度、料的流量一致,注意預防流掛現象,一般分1-2遍施工,間隔為4小時。
真石漆在施工的時候,報價里面包含的內容比較多,比如有膩子粉使用,底漆的情況,還有真石漆的主材是什么,面漆等,具體施工使用的產品不同,那么花費也是有差異的。
